我們有夢想 我們終將偉大——青蘭項目部堅決打贏新冠攻堅戰
作為國家重點工程,作為我省“十三五”交通建設通車項目之一,作為青蘭萊泰改擴建工程的建設者,在這場疫情中,青蘭項目部對時間的訴求,注定要更加強烈,也注定要經受更多的考驗。早一天復工,便能早一天爭取先機,贏得主動。為此,正月初三,項目部班子成員和主要部室負責人便在第一工程公司駐地緊急召開節后復工生產調度會議,全面分析疫情形勢和項目通車節點計劃,并達成共識:“2020年底標段內所施工內容順利完工,全面保證項目通車”這一中心目標不能變;2020年3月15日前開工路面基層,4月25日前開工瀝青面層,順利推進并按期完成路面施工任務”以及“堅持完成梁板制架及橋面鋪裝節點,確保瀝青路面施工順利開展”兩條主線不能變。”
圍繞“一個中心,兩條主線”,項目部組建了疫情防控和復工領導小組,并針對節春后濟南市萊蕪區疫情防控形勢變化以及當?shù)馗咚?、省道及村?zhèn)道路封閉情況,積極與項目辦和地方政府溝通對接,提前做好進場人員備案、現場疫情防控和生產生活保障工作,為早日復工鋪平了道路,也極大增強了項目部打贏疫情攻堅戰,爭取早日實現全面復工的信心。
沒有什么可以阻擋我們的腳步,唯有我們自己。
在項目部強有力的領導下,各項工作有條不紊展開。通過緊鑼密鼓的準備,項目部復工方案以最快的速度得到萊蕪區交通局及項目所在地牛泉、高莊鎮政府審批同意。
2020年2月11日上午9點,伴隨著破碎錘的鏗鏘和挖掘機的轟鳴聲,項目部兩段路塹開挖段落開始施工,成為節后青蘭萊泰項目7個標段中第一家復工生產的施工單位。

一手抓防疫,確保疫情受控,為復工創造條件。項目部對于返崗人員,采取一人一檔式的管理,為所有人員建立健全健康檔案,實行每天2次體溫檢測和酒精消毒,嚴格限定進場人員的外出次數,同時多方尋求渠道全力采購口罩、消毒液等防疫必需品,以保障復工生產和管理人員的防護需求。每天對宿舍、食堂、辦公場所和作業機械設備定時消毒,積極配合地方政府和衛生防疫部門的聯合督查。對于萊蕪區以外人員,嚴格按照當?shù)匾?guī)定要求設置留觀區,實行隔離觀察,杜絕了疫情發生,經受住了當?shù)刂鞴懿块T、政府、防疫指揮部、紀委等的歷次明察暗訪,為項目復工爭取到了有利的社會環境。
一手抓復工,確保隊伍機械有序入場,確保疫情受控。面對持續嚴峻的防疫形勢,項目部一方面嚴格控制返程人數,采取施工作業班組按施工順序優先,萊蕪當?shù)仃犖閮?yōu)先的方式,有序控制隊伍進場節奏,有效緩解了隊伍進場給防疫物資、后勤保障等方面帶來的壓力。同時,項目部密切關注中央和地方各項復工政策,時刻保持與省外勞務隊伍和運輸單位的緊密聯系,確保了第一時間上報材料,第一時間獲得批復,第一時間返崗復工,為實現復工、順利完成年底通車目標,爭取了時間,打下了良好基礎。

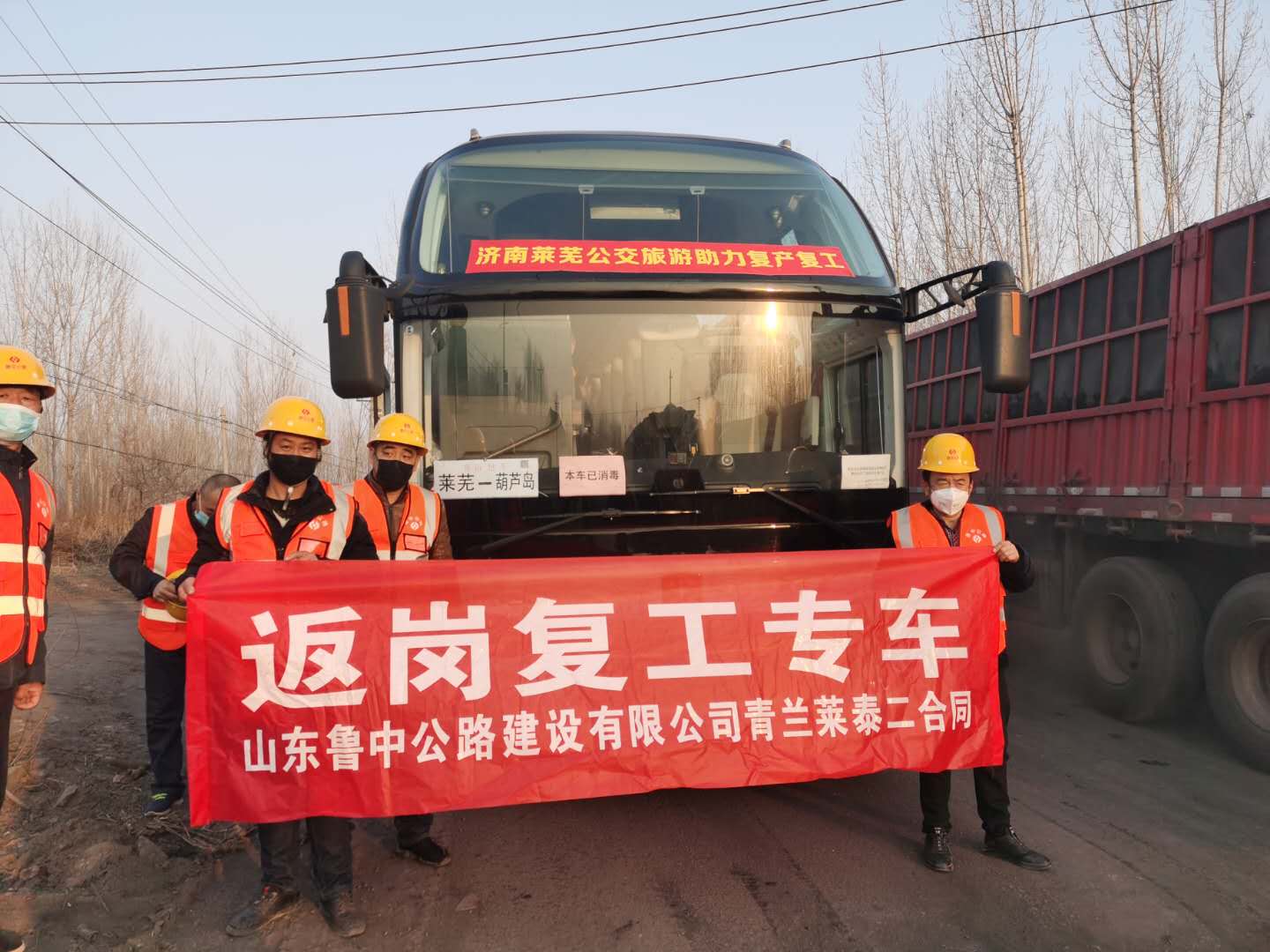

2020年2月27日下午18:00,青蘭項目部首趟由萊蕪區發往河北保定的跨省返崗復工包車,經過12小時、1000多公里的長途跋涉,順利返回,在青蘭萊泰七個標段中,率先拉開了“點對點”包車返崗復工的序幕。
項目部返崗人數、進場機械數量在每日更新,返崗人員和進場機械數量和比例遙遙領先于其他標段,復工點也在與日俱增,安靜沉悶的工地開始變得忙碌起來,人來車往,機械轟鳴,一派熱火朝天。
一股無可阻擋的力量,從青蘭迸發而出。

這“志”,就是堅守年底通車目標不動搖,就是青蘭項目部全體干部員工矢志不渝的初心。
圍繞剩余工程任務計劃,項目部不斷加強統籌資源調配,強化內部管理,抓質量,保安全,促進度,為全面實現年底通車目標打下了堅實基礎。
項目征拆一直是橫亙在項目前進路上的一塊硬骨頭。面對嚴峻的工期形勢,項目部不斷加大與地方政府的溝通、協調,緊密配合項目辦的整體工作部署,主動出擊,不等不靠,充分調動各方面資源和力量促進剩余征遷和電力遷改工作的強力推進,為2020年春季大干和階段目標攻堅提供了基礎準備。
結合2020年路面施工任務計劃和場站存料條件,不斷加快推進面層和基層碎石料的儲備,從而保障路面工程得以順利開工。
針對剩余的路基挖方工程,項目部根據需要及時補充施工力量,不斷加快路塹爆破開挖和路基填筑進度,圍繞路面基層開工計劃全力保證施工質量,加快工程進度。
有志者事竟成,破釜沉舟,百二秦關終屬楚;
苦心人天不負,臥薪嘗膽,三千越甲可吞吳。
自2月11日復工以來,項目部挖方6.8萬方,填方7.1萬方,完成產值2627.96萬元,施工進度整體完成比例持續領跑七個標段。
2020年3月9日,路基試驗段交驗。3月10日,路面基層開工,比年初制定的計劃整整提前了五天。
成績的背后,是默默的堅持,是無悔的付出。
進場之初,因為物資短缺,雖然經過項目部幾經周折,多方籌措,但所能得到的食材只有寥寥數種,菜品也頗為單一,但大家甘之如飴,每餐都視同饕餮盛宴。
疫情阻斷的還有回家的路。由于各地采取了不同程度的交通管制,大部分地區無法自由進出,春節留守在項目部值班的人員不得不繼續值班,原本節后安排的休息也不得不一拖再拖。他們有部門負責人,也是普通員工;既有為人夫、為人父的家庭頂梁柱,也有正處熱戀中的年輕小伙,但因為防疫和復工需要,他們毅然選擇堅守。每每提到此,他們眼中掩不住的是對回家的期盼和對家人的虧欠。
項目初期,考慮到項目部防疫壓力,項目部返崗人員有限,為了確保各項工作的順利進行,基本上一個人就是一個部門,每人都身兼數職,但大家樂此不疲,在緊張的忙碌中享受著工作帶來的快樂。第二批返崗人員因為疫情需要做隔離觀察。項目部總工便親自帶領大家一頭扎進項目部實驗樓留觀區,全身心地投入到二月份計量的資料準備中,確保了計量資料在規定時間內上報。
如今,疫情還在繼續,但我們從未像現在這樣自信。
我們有夢想,我們終將偉大。
