S342嵐?jié)€二合同工程動態

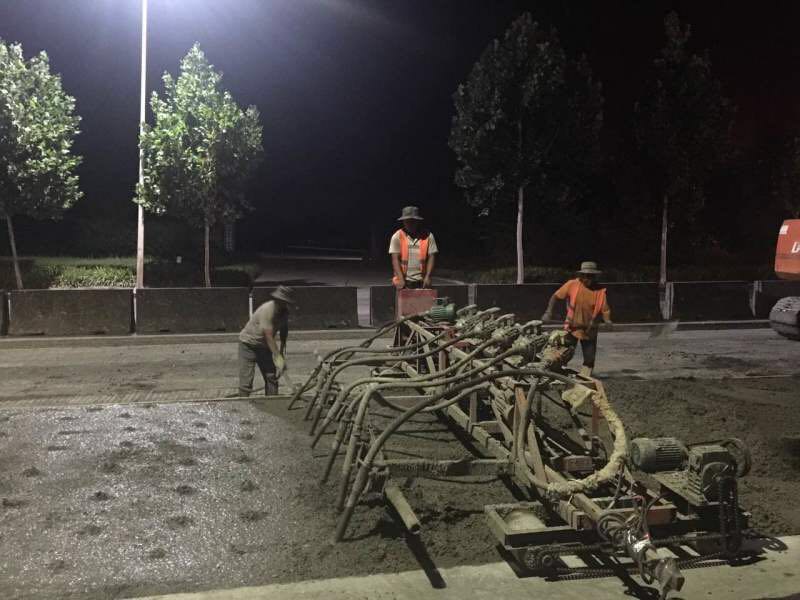

截至10月24日,老路銑刨半幅和水穩基層鋪筑半幅全部完成;瀝青混凝土下面層半幅和瀝青混凝土表面層半幅均完成總量的98%;400m的混凝土路面完成右幅和左幅3.75m寬的中板,完成總量過半;橋梁工程中混凝土護欄、橋面鋪裝全部完成,伸縮縫正在緊鑼密鼓的施工當中;附屬工程中路面標線半幅和預制塊路緣石均完成超過總量的70%。

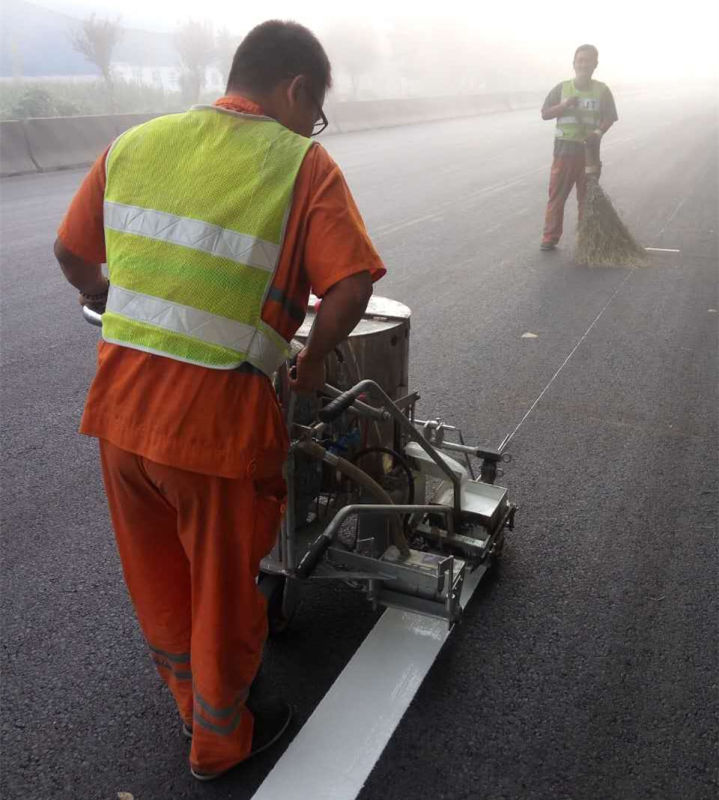

隨著近日降雨天氣的到來,氣溫降低,對于剩余工程我部不敢有絲毫放松,混凝土路面、橋梁伸縮縫、預制塊路緣石計劃于本月底完成,路面標線計劃11月10日前完成,大修段石材路緣石利用安裝方案(單幅長度15.69km)和板泉鎮大街輔道工程正積極與業主、地方政府溝通,爭取早日展開施工。
但成績只能代表過去,剩余工程才是難啃的“硬骨頭”,我部所有參建員工將一如既往地團結一致、努力工作,堅決完成業主要求的總體工期目標,為魯中公路在沂蒙大地的此次工程畫上圓滿的句號。
