砥礪前行,奮戰臨臨—交安工程公司鋼筋加工廠紀實
翻看施工日志和工作日?qǐng)?bào),每個施工節點歷歷在目。從無到有,臨臨高速三分部鋼筋加工廠已屹立在沂源縣西里鎮的大山腳下,深深的踏上了魯中公路的腳印。

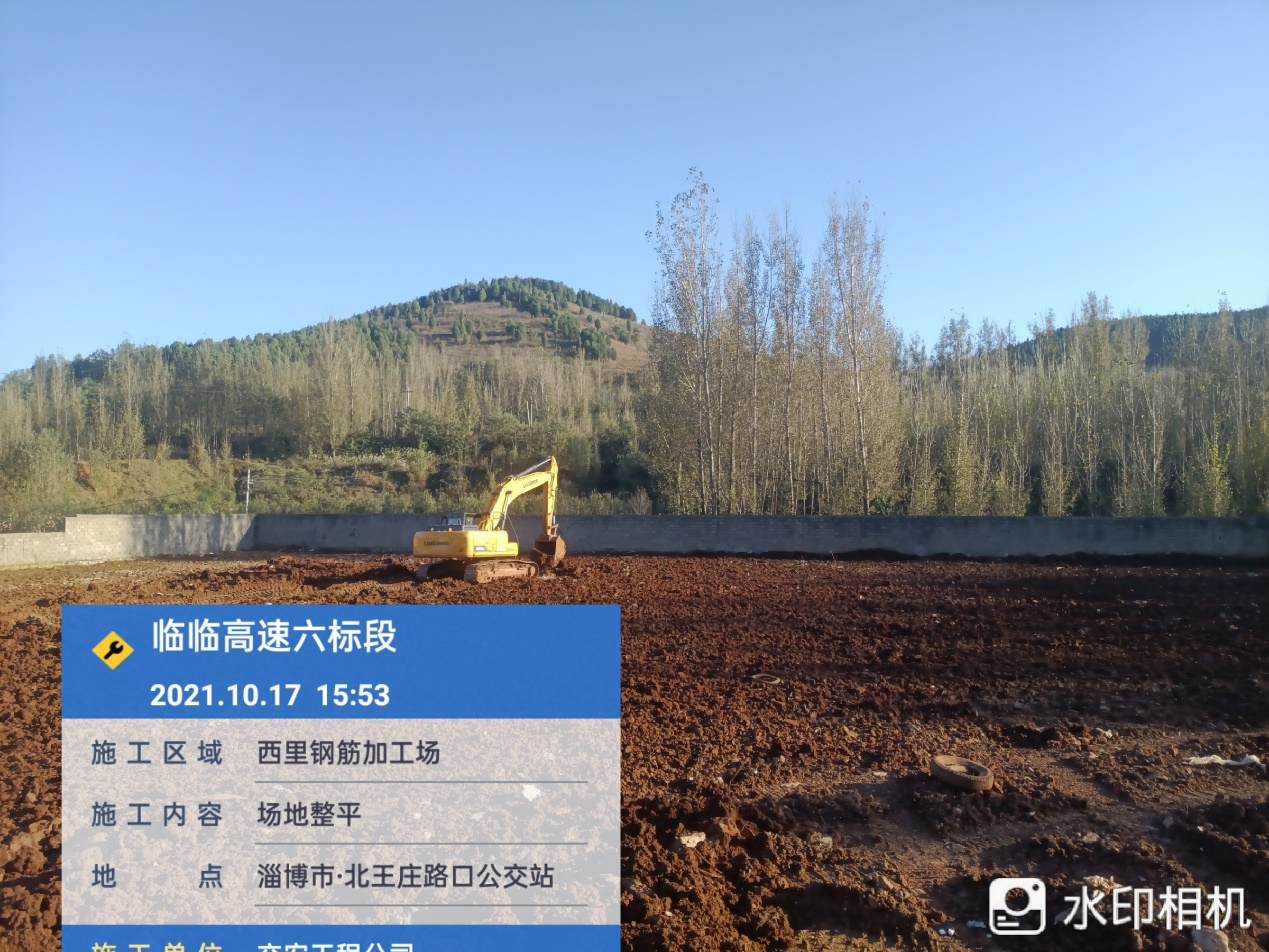

2021年10月9日,進場施工。

2021年10月19日,鋼筋大棚測量放線。
2021年10月22日,變壓器安裝位置確定。
2021年10月24日,場地處理翻漿、銑刨料墊層施工完成。
2021年10月25日,水穩施工設備進場。
2021年10月28日,水穩硬化施工完成。
2021年10月29日,龍門吊基礎挖掘完成,進行基礎鋼筋籠綁扎。
2021年11月4日,龍門吊基礎混凝土澆筑完成。
2021年11月8日,鋼筋大棚立柱基礎開挖。
2021年11月12日,龍門吊軌道基礎模板支設完成。
2021年11月18日,龍門吊軌道基礎澆筑完成。
2021年11月21日,龍門吊倒運進場。
2021年12月4日,鋼筋加工設備開始進場。
2021年12月6日,鋼筋大棚封頂完成。
2021年12月9日,配電箱順線完成,開始用電。
2021年12月10日,龍門吊調試完成。

2021年12月29日,主筋下料,開始試生產。

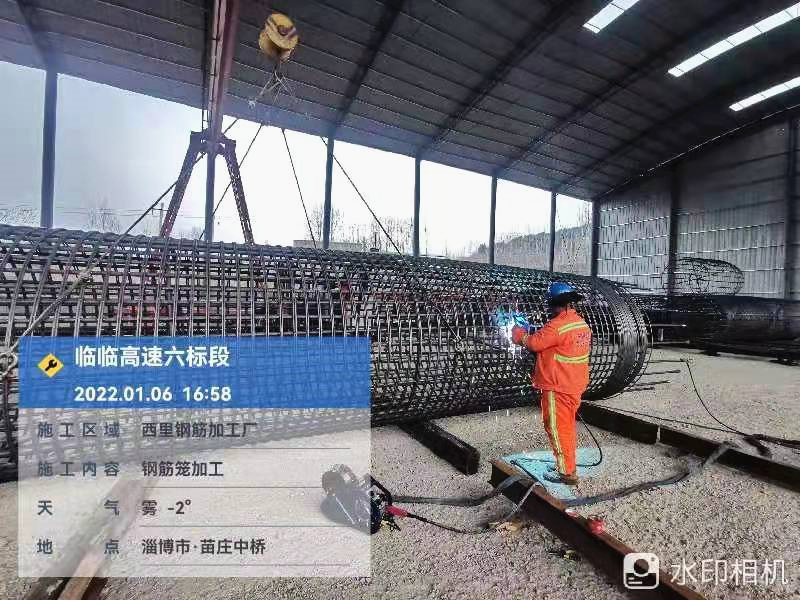

2022年1月2日,我部首套鋼筋籠——五號樁左幅26米鋼筋籠加工完成。
