2021年,山東魯中公路建設有限公司第一工程公司鼓足干勁、轉變作風,在立足淄博區域的同時,積極開拓外埠市場,于2021年 5月成功中標G341膠海線萊城區孫故事十字路口至萊城區葉家莊段大修工程第四標段。
G341大修工程第四標段長2.787km,為雙向4車道,一級公路建設標準。作為魯中公路在萊蕪地方市場的第一個項目,第一工程公司以樹立魯中公路企業形象為己任,從質量、安全、進度、成本等各方面嚴抓管理,以目標為導向,以責任落實為抓手,將“抓作風、創效益”的工作主題全面貫穿到各項工作中去,確保G341項目在萊蕪市場樹旗幟,亮品牌。
2021年5月28日,項目部召開首次工地例會,吹響了G341項目沖鋒號。項目部全員上陣,僅用3天便完成圍擋安裝、標識標牌安放、道口安保人員到位等全部封閉工作,同時段,銑刨機械及車輛也陸續進場施工。G341大修工程按下工程施工的快進鍵。
質量為要。第一工程公司G341項目部充分發揮魯中公路在路面施工中的優勢,嚴把材料進場關、試驗配比關、成品質量驗收關,堅守質量底線。以過硬的質量贏得了業主、監理的認可。
安全為天。G341項目部施工段落位于萊蕪西出入口,交通壓力大,為項目正常施工帶來一定考驗。項目部嚴格按照大中修養護工程封閉要求,堅持先封閉后施工原則,同時加大巡查力度,確保24小時值守、疏導交通,有效解決了沿線交通壓力與施工進度之間的矛盾。

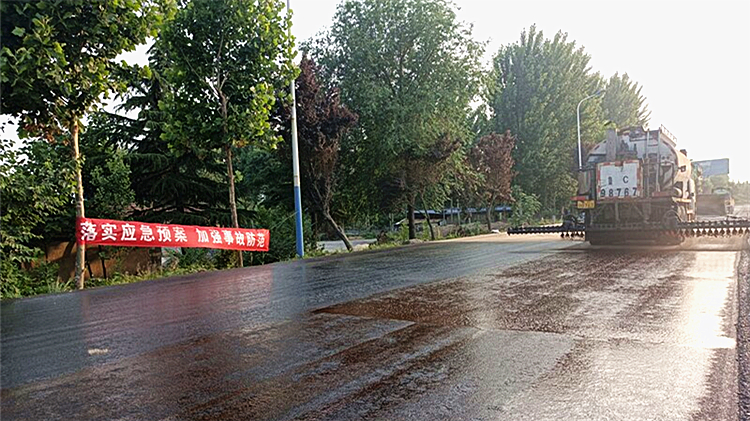

環保為先。為嚴格落實揚塵控制,G341項目在施工過程中多措并舉,嚴把揚塵防治關,銑刨采取濕法作業。加強施工路面清掃,注重道路灑水降塵,防止塵土入路,嚴格進行運輸車輛管理,減少物料撒漏,對施工現場的物料用密目網進行全面覆蓋,抑制揚塵。
“不講條件、不打折扣、不講困難、不辱使命”,“四不”精神把G341團隊擰成繩子、攥成拳頭。每個人的臉上都充滿著精氣神,洋溢著實干和擔當。

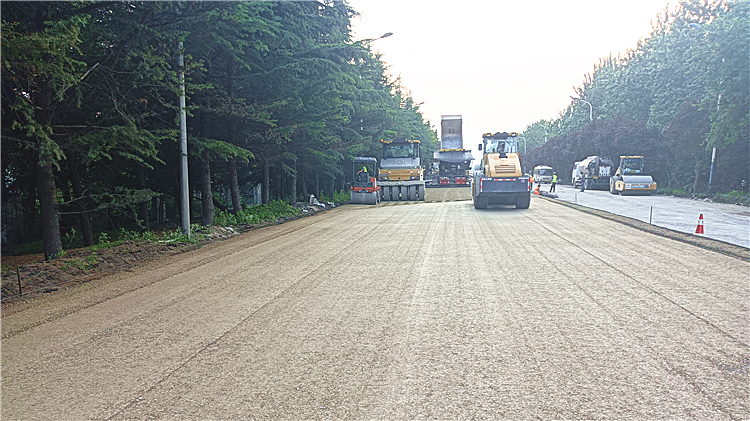

6月4日,全線率先完成水泥穩定碎石基層試驗段。

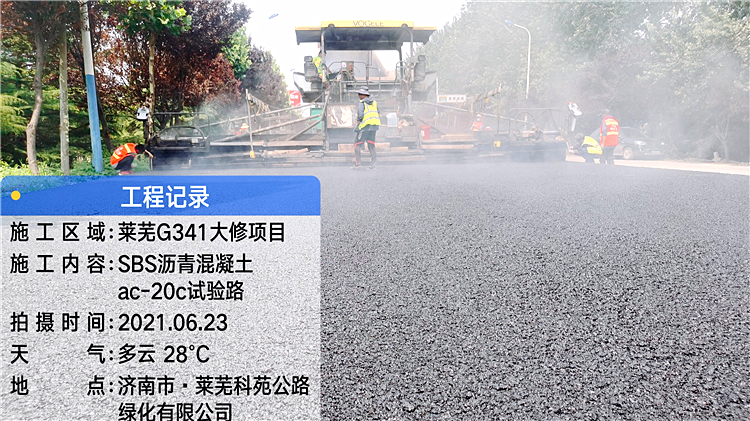

6月23日,全線率先完成瀝青混凝土下面層試驗路段。

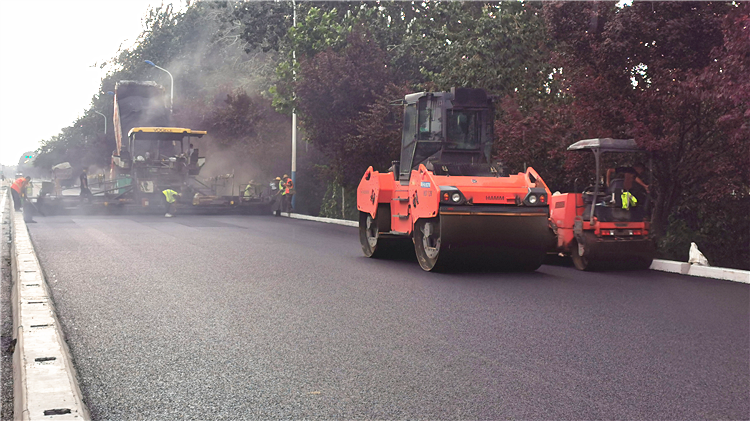

7月30日,全線率先完成上面層試驗路段。
8月4日,全線率先完成主線工程。
9月18日,G341膠海線萊城區孫故事十字路口至萊城區葉家莊段大修工程順利通過交工驗收檢測,取芯、滲水、平整度、彎沉、車轍、磨耗、結構深度、道路幾何尺寸,魯中公路以優異的成績?yōu)轫椖渴┕澤蠄A滿的句號。
創造過程受控、成本最優、質量優良、業主滿意、社會認可的品牌工程,是全體魯中公路人共同努力的目標及不懈的追求。修一條路,樹一面旗,它招展著我們的作風與風氣,也亮出我們的決心與信心。第一工程公司G341項目部用實際行動在萊蕪公路建設市場揚起了魯中公路的旗,擦亮了魯中公路的品牌。
堅守初心,大步前行,我們將大有可為。
