前進中的雙魯立交
雙魯立交作為淄博市重點工程項目,從中標開始,公司領導便高度重視本項目的建設工作,并結合公司項目布局于2018年年底對項目部管理班子進行了重組。一年來,項目部人員在重組磨合的陣痛中,頂住安全、環保和資金短缺,以及省委領導點評的種種壓力,堅持“指標為目標,聚焦目標,創造價值,敢于擔當”的理念,一步一個腳印,穩扎穩打,與時間賽跑,與質量較真,與安全掰手腕,完成了一個又一個關鍵節點目標。
認真籌劃前期準備,為順利施工創造條件
項目部人員進場后,在快速推進駐地建設的同時,技術人員首先對圖紙進行了認真審核,以最快時間完成了原地面測量和施工方案上報,做好了開工前的各項技術工作。同時,項目部其他工作也圍繞影響施工的重點難點問題迅速開展:
對于征地拆遷問題,項目分管人員進場后立即詳細調查了障礙情況,積極與業主、指揮部、地方政府溝通,尋求解決問題的途徑;
臨時便道是整個項目的動脈,為此,我們根據運輸任務和社會車輛通行要求規劃、實施,形成了環島形式的施工便道。
2019年2月14日,正月初十,隨著第一臺挖掘機、推土機的進場施工,雙魯立交本年度路基路面施工任務正式展開。呂總多次組織項目部人員踏勘現場,由點到面的進行難點分析,分別制定切實可行的施工方案,重點突擊路基、附屬及橋梁各項施工計劃,確保在接下來的幾個月里形成大干場面,為項目進展打下堅實基礎,確保2019年完成魯山大道與魯泰大道及通道內瀝青混凝土下面層的攤鋪,初步具備通車條件。

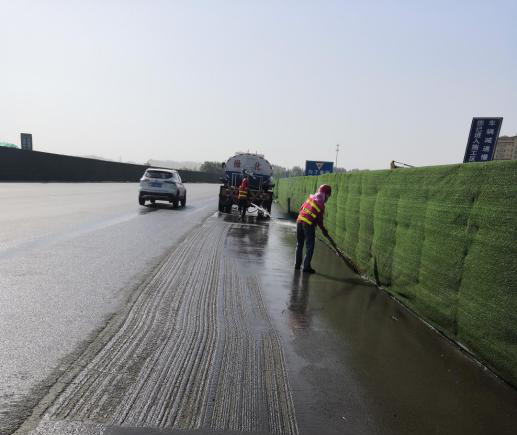

面對諸多困難與障礙,項目部始終堅持以質量為主線,將安全環保放在首位,施工組織以魯泰大道為中心,分為南北雙向作業面,以點連線,以線成面,不分晝夜快馬加鞭搶工期,搶工期、抓質量,保安全,全力打通魯山大道魯泰大道雙向主線路基,為水穩施工提供作業面,確保了4月15日,水穩工程如期展開。

拆遷工作,是影響雙魯立交項目順利進行的最為關鍵的因素:魯泰大道萬盛村段存在部分建筑房屋及電桿尚未拆除,導致附近村民多次阻礙正常施工。魯山大道南北貫通的自來水管線以及世博醫院的高壓電纜線、高壓環網柜一直未拆除,嚴重阻礙了工程的正常進展。
面對拆遷困難,項目部迎難而上,采取從點到面的方式,以建促遷,確保障礙解決一段施工一段。對于沿線弱電設施無法遷移的,自行簡易處理后遷移出施工場地,為工程正常開展奠定了基礎。
加大安全環保投入,為工程保駕護航
2019年工期緊,任務重,安全環保壓力大,為確保項目安全環保無事故,項目部嚴格按照交通組織方案加大安全投入,對主要路口、半幅通行路段、施工現場采用分級管理,專門成立了安全環保維護施工組,負責施工現場的安全、環保設施維護,隨時查漏補缺,發現問題立即整改。
為規范安全用電,項目部指派專業電工負責現場和辦公、生活區的用電安全檢查、排查,實現了項目安全用電零事故。

得知5月10日省委領導將路過施工現場,項目部高度重視,將此作為檢驗隊伍,展示形象的難得機會,組織人員現場整理,修補便道,整理圍擋,快速、高效完成施工任務,反復進行現場演練,反復整改,確保以最好的形象、最佳的狀態接受檢驗。在項目部全體人員的共同努力下,多次得到市委領導的現場點評和肯定。

5月20日,主線擋土墻全部完成,具備4萬立方的路基回填條件。
8月20日,884通道施工任務快速高效完成。
10月10日,瀝青下面層試驗段順利施工。
11月5日,最后一座通道橋884通道橋梁板吊裝完成。
11月9日,主線橋防撞護欄全部完成。
11月30日,最后一聯鋼絞線-B集散橋第三聯鋼絞線張拉壓漿完成。
12月6日,最后一聯現澆-B集散橋第二聯澆筑完成。
前進的道路上,總會有風吹雨打。艱難坎坷不過是心中的執念,不為掌聲的詮釋,不為刻意的征服,雙魯立交橋項目所有參建人員心中只有一個目標,那就是向前、向前、向前,我們堅信勝利的彼岸就在不遠的前方!
