馬南路孝婦河橋工程動態
2016年6月29日,馬南路孝婦河橋第一棵樁基灌注完成,至2017年8月14日,已施工407天,下部結構、現澆箱梁、橋面護欄、人行道梁、人行道板、橋面鋪裝等工作全部完成,目前正在進行人行道石護欄安裝、人行道火燒板鋪設、臺背回填等工作。
目前已完成右幅第二聯石護欄安裝,正在進行右幅第一聯施工。右幅第二聯已開始人行道火燒板鋪裝。1#臺背回填已開始施工,月底完成1#搭板施工。

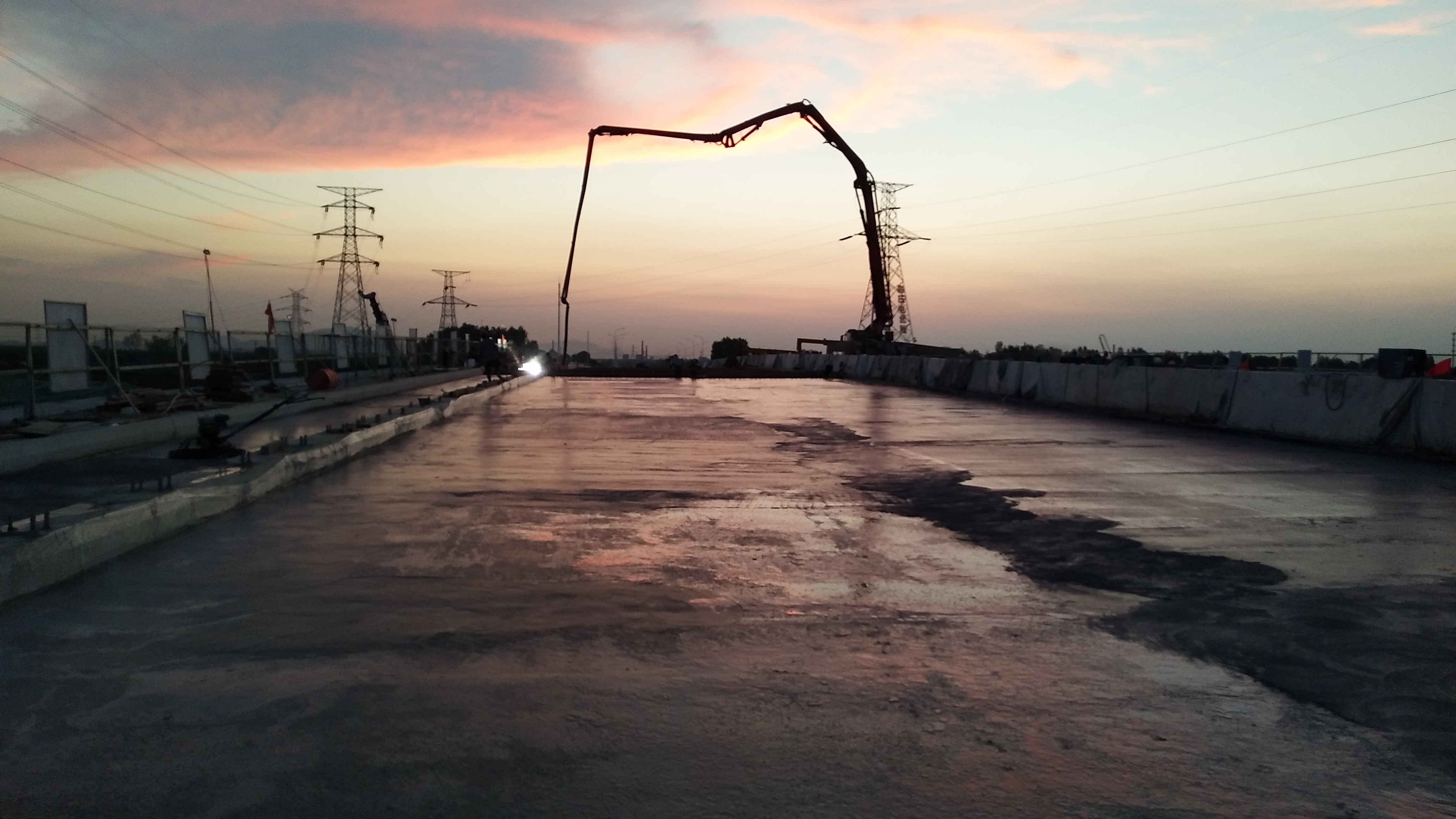

右幅第二聯橋面鋪裝澆筑

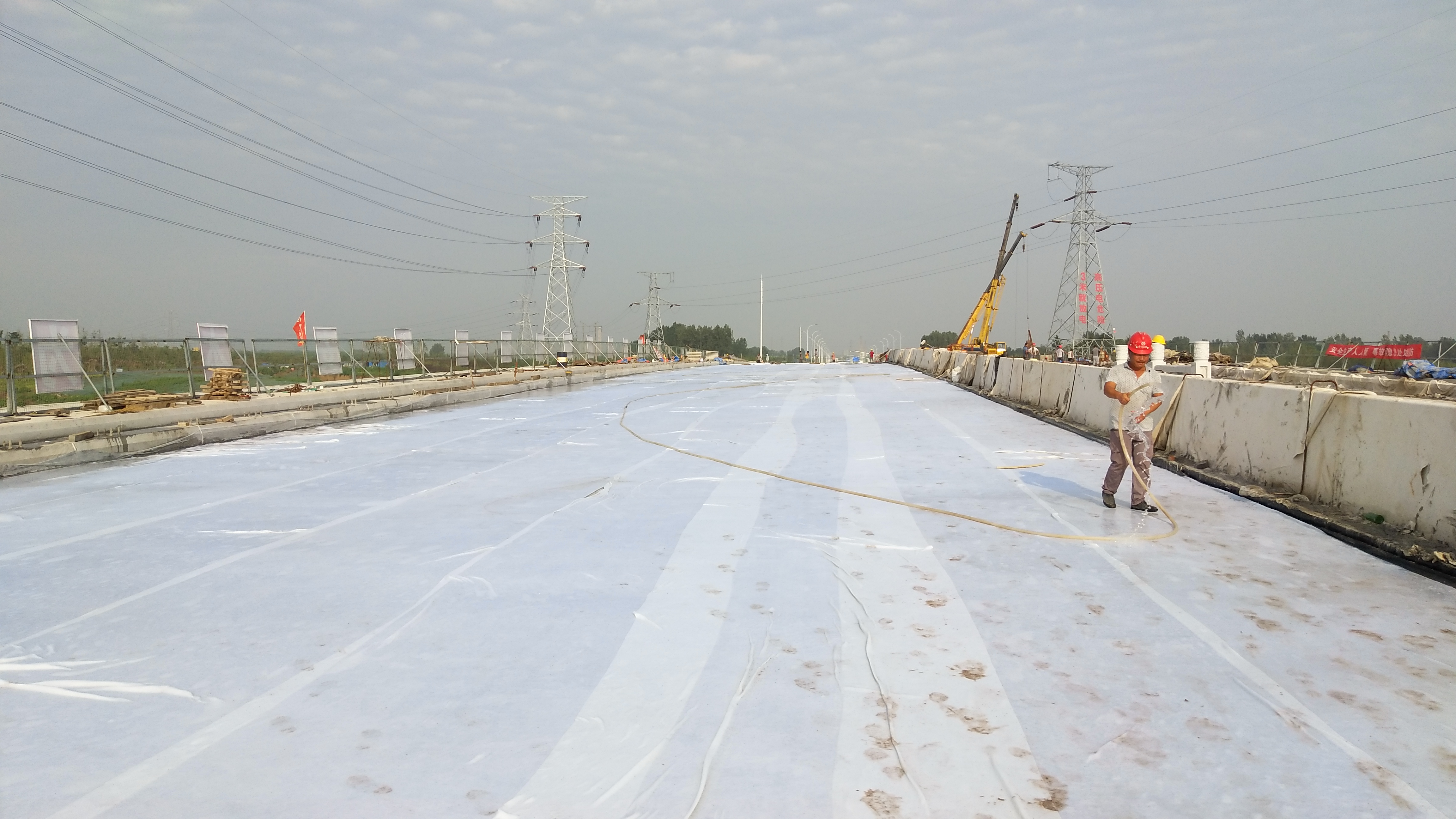

橋面鋪裝養護

石護欄施工圍擋搭設

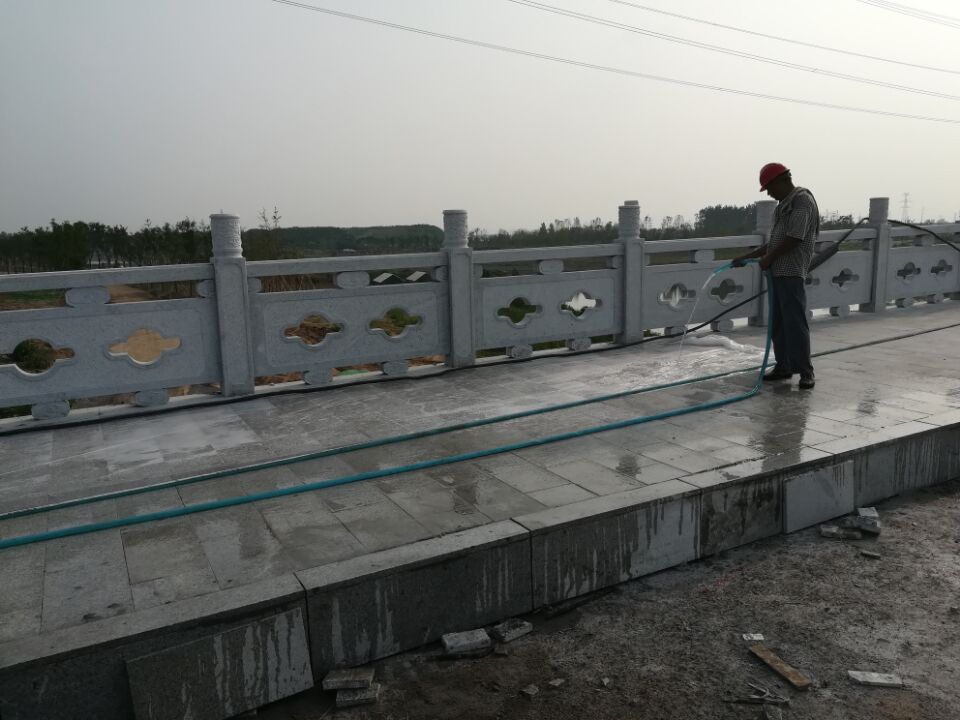

人行道石護欄安裝

人行道火燒板灑水養護
